建設期間,為保障工期節點,我院高度重視、積極配合,組織多次集中“會戰”:
2021年1月,項目團隊頂住疫情和臨近春節用工緊張的壓力抽調20臺鉆機,春節不停工,在正月初四打響開局之戰,項目部全員舍小家為大家、不畏嚴寒堅守崗位。在刺骨寒風中鏖戰稻田水庫冰上鉆探,保障京雄二至六工區首開段的順利開工;

2021年二季度,隨著項目建設進入攻堅期,我院充分調配資源,保證內外業工作協調推進,順利完成80%工作量;
2023年五環立交收關階段,面對緊張工期和頻繁進出場,北勘團隊派出尖兵“作戰”,與建設方、設計方及施工方緊密配合,按時完成各項勘察節點,為京雄高速的順利通車提供基礎保障。

二、把勘察當學問做
北勘人始終堅持“把勘察當學問做”,采用綜合勘察手段準確查明工程地質條件,為項目設計與施工提供有力的技術支持。

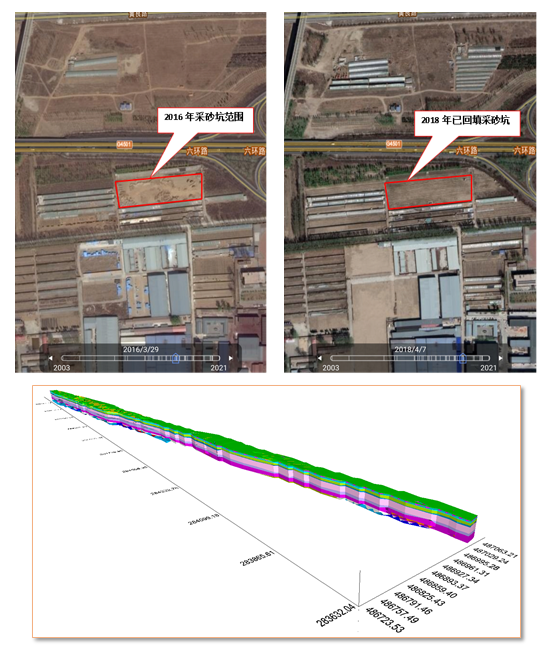

線路沿線跨越小清河和永定河,不良地質作用與特殊性巖土發育較為復雜,填土坑、采砂坑的分布,淺部地層的液化分區、卵石粒徑,半成巖工程性質的判斷成為本工程勘察的重點和難點。

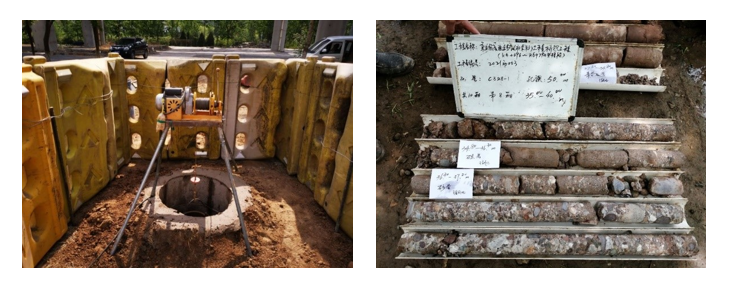

項目伊始,北勘團隊立即展開廣泛深入的詳查和調研,采用鉆探法(雙管單動+植物膠)、探井法及工程類比法等多種手段對地層綜合分析;采用原位鉆探、挖探,自由膨脹率、耐崩解性等試驗綜合分析評價半成巖的工程性質;結合場地內地形地貌、巖土體特征、地下水條件及不良地質作用等,對本標段沿線建立工程地質和水文地質分區;建立空間數據庫和三維地質模型,形象生動地表達地層真實形態。

三、開拓創新 變中求進

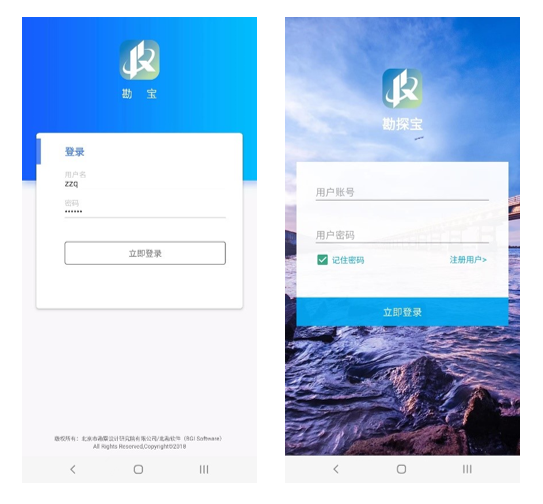

北勘團隊充分運用信息化、標準化手段,以勘探寶、勘寶、云智寶為管理平臺,對工程進行現場鉆探、成果編錄、數據處理及利用等信息化管理,提升勘察效率和質量。該系統與北勘巖土工程計算機輔助系統(簡稱:CAG Studio 勘智寶)無縫集成,形成了完整的工程勘察內外業綜合信息管理系統。

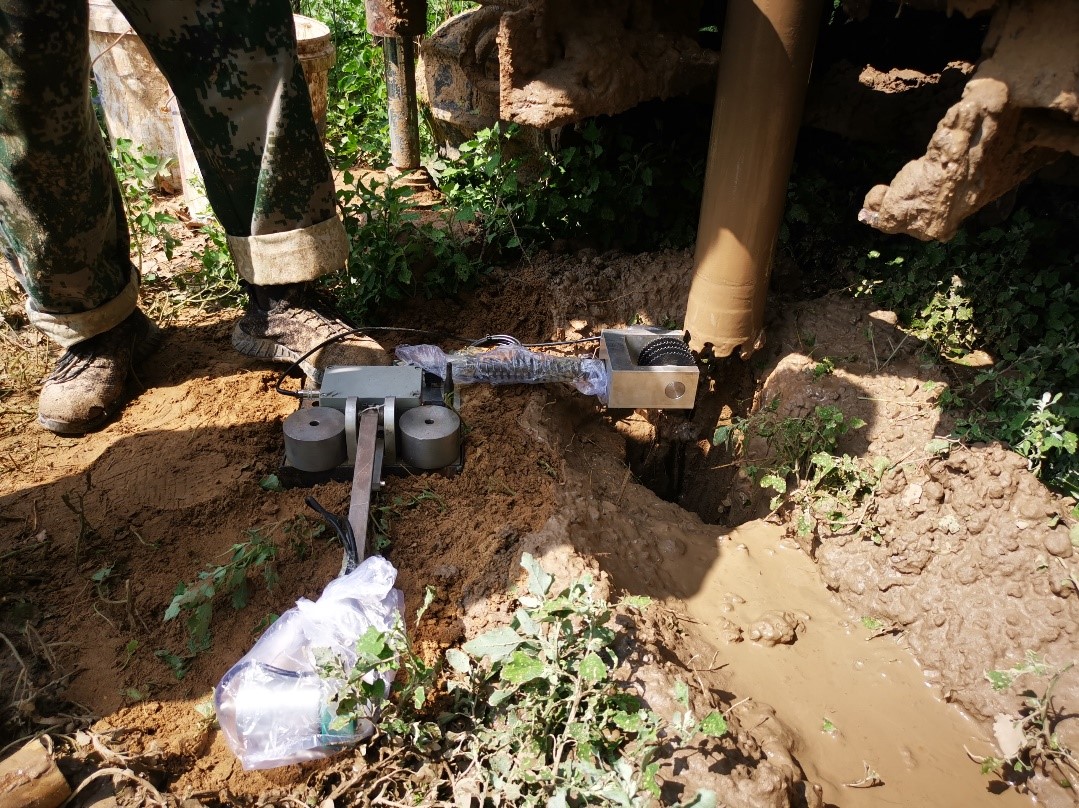

同時,項目團隊利用自主研發的“勘探數據自動采集系統”進行鉆孔深度及原位測試數據的實時自動量測、記錄與傳輸,保證勘探數據的高效采集和精準記錄。

四、精心服務 業主認可
經過為期兩年的項目建設,北勘團隊通過精湛的技術、高度的責任感和優質的服務獲得了業主單位的高度好評,榮獲2022年度京雄高速公路(北京段)工程建設“先進集體”,多位員工獲評“先進工作者”榮譽稱號,真正做到了“為顧客規避風險,創造價值”。
